本文使用的 Docker 镜像
本文基于 library/redmine:6.0.10,以 6.0.10 版本实测,数据库 MySQL 8.0-debian,测试平台 Ubuntu 24.04 Linux。
Redmine 是什么
Redmine 是用 Ruby on Rails 写成的开源项目管理工具。它在浏览器里管理多个项目,跟踪问题,并带有 Wiki、时间跟踪、日历和甘特图。
不配置数据库时,官方镜像会使用 SQLite,只适合单人试用。正式使用要把工单和附件放在独立数据库里。本文把数据放在 MySQL 里。
Redmine 能做什么
- 管理多个项目:每个项目有自己的问题、Wiki 和文件。
- 跟踪问题:用跟踪标签、状态和工作流记录任务。
- 查看进度:用日历和甘特图看期限。
- 记录工时:在问题上登记花费的时间。
- 按角色授权:用角色决定谁能看、谁能改。
为什么要使用 Redmine
工单放在别人的平台上时,项目数据不在自己的服务器里。小团队要跟踪问题和进度,又不一定要买一套商业系统。
Redmine 把项目、问题和 Wiki 留在这台机器上。适合内部工单,以及需要自己保管数据的项目协作。
使用 Docker 部署 Redmine
Redmine 可以用 Docker 跑起来,宿主机不必安装 Ruby。开始之前准备好 Docker,并定好浏览器里要打开的地址。
下面用 Docker Compose 配好数据库,启动服务,然后在浏览器里登录、修改初始密码,并新建一个项目。
环境要求
本文使用 6.0.10 版本实测,测试平台 Ubuntu 24.04。数据库是 MySQL 标签 8.0-debian。官方镜像提供 amd64、arm64 等多种架构,这次在 Ubuntu 24.04 上跑通。
| 项目 | 建议 |
|---|---|
| 系统 | Linux(本文 Ubuntu 24.04);macOS 把 /www/wwwroot/redmine 换成 ~/docker/redmine |
| Docker | 已安装 Docker Engine 与 Compose V2(docker compose) |
| 内存 | Redmine 与 MySQL 同时运行时至少 2 GB,留 4 GB 更从容 |
| 磁盘 | 镜像、数据库和附件合计至少 5 GB |
| 端口 | 宿主机 8080 → 容器 3000。MySQL 只在 Compose 网络内,不映射到宿主机 |
| 工作目录 | /www/wwwroot/redmine |
| 其他 | 生成数据库密码和会话密钥需要 openssl |
没有 x86-64-v2 的 CPU 不要使用 mysql:8.0。本文使用 mysql:8.0-debian,原因见「标签怎么选」。
bashdocker --version docker compose version
Linux 未装 Docker 可使用轩辕镜像一键安装脚本:
bashbash <(wget -qO- https://get.xuanyuan.cloud/docker.sh)
备用地址:
bashbash <(wget -qO- https://get.xuanyuan.me/docker.sh)
更多见 轩辕镜像使用手册。
标签怎么选
本文 Redmine 使用具体版本 6.0.10。Docker Hub 上 6.0 线后来还有 6.0.11,本文没有用它复测。6.0 和 latest 都会继续移动,不写入本文命令。
数据库使用 8.0-debian。这是本次实测能在本机 CPU 上运行的标签。mysql:8.0 基于 Oracle Linux 9,CPU 不支持 x86-64-v2 时会启动失败。8.0-debian 仍会跟着 8.0 的 Debian 变体更新,不要再改成 8.0 或 latest。说明见 docker-library/mysql#1055。
| 标签 | 说明 | 是否写入本文命令 |
|---|---|---|
library/redmine:6.0.10 | 本文实测的 Redmine 版本 | 是 |
library/redmine:6.0 | 6.0 线的滚动标签 | 否 |
library/redmine:6.0.11 | 更新的 6.0 小版本,本文没有复测 | 否 |
library/redmine:latest | 浮动标签 | 否 |
library/mysql:8.0-debian | 本文实测的数据库标签,Debian 变体 | 是 |
library/mysql:8.0 | Oracle Linux 9 变体,需要 x86-64-v2 | 否 |
完整标签见 Redmine 标签列表。
拉取镜像
用 轩辕镜像 加速拉取:
bashdocker pull docker.xuanyuan.run/library/redmine:6.0.10 docker pull docker.xuanyuan.run/library/mysql:8.0-debian
两条都完成后,确认这个 MySQL 标签能在本机执行:
bashdocker run --rm docker.xuanyuan.run/library/mysql:8.0-debian mysql --version
若报 CPU does not support x86-64-v2,说明当前镜像不是 Debian 变体。不要改用 mysql:8.0。
Docker Compose 部署
附件在宿主机目录 files/,对应容器内 /usr/src/redmine/files。数据库文件在 mysql/,对应容器内 /var/lib/mysql。删除容器不会删除这两个目录。删掉它们会丢掉项目、工单和附件。
数据库密码写在 db_password.txt、db_root_password.txt 和 compose.yaml 里。REDMINE_DB_PASSWORD 与 MYSQL_PASSWORD 必须相同。健康检查里的 root 密码必须与 MYSQL_ROOT_PASSWORD 相同。会话密钥写入 secret_key.txt,环境变量名是 REDMINE_SECRET_KEY_BASE。官方文档写明这个名字仍会填入 SECRET_KEY_BASE。
站点管理员的初始登录名和密码是 admin / admin,在网页里另改,不写进 Compose。
mysql/ 里已经有数据时,不要重新执行写入 compose.yaml 的那一步,否则新密码和已经初始化的数据库对不上。
容器内监听 3000。宿主机映到 8080,避开本机常见的前端端口。MySQL 不映射到宿主机。REDMINE_DB_MYSQL 写数据库服务名 db。
- 创建目录:
bashmkdir -p /www/wwwroot/redmine/{files,mysql}
- 生成密码、会话密钥,并写入
compose.yaml。umask 077让这些文件只有当前用户可读;写完后把 umask 调回022。
bashcd /www/wwwroot/redmine DB_PASSWORD="$(openssl rand -hex 24)" ROOT_PASSWORD="$(openssl rand -hex 24)" SECRET_KEY="$(openssl rand -hex 64)" umask 077 printf '%s ' "$DB_PASSWORD" > db_password.txt printf '%s ' "$ROOT_PASSWORD" > db_root_password.txt printf '%s ' "$SECRET_KEY" > secret_key.txt cat > compose.yaml <<EOF name: redmine services: redmine: image: docker.xuanyuan.run/library/redmine:6.0.10 container_name: redmine restart: unless-stopped depends_on: db: condition: service_healthy ports: - "8080:3000" environment: REDMINE_DB_MYSQL: db REDMINE_DB_DATABASE: redmine REDMINE_DB_USERNAME: redmine REDMINE_DB_PASSWORD: ${DB_PASSWORD} REDMINE_SECRET_KEY_BASE: ${SECRET_KEY} TZ: Asia/Shanghai volumes: - ./files:/usr/src/redmine/files db: image: docker.xuanyuan.run/library/mysql:8.0-debian container_name: redmine-db restart: unless-stopped environment: MYSQL_ROOT_PASSWORD: ${ROOT_PASSWORD} MYSQL_DATABASE: redmine MYSQL_USER: redmine MYSQL_PASSWORD: ${DB_PASSWORD} TZ: Asia/Shanghai volumes: - ./mysql:/var/lib/mysql healthcheck: test: ["CMD", "mysqladmin", "ping", "-h", "localhost", "-uroot", "-p${ROOT_PASSWORD}"] interval: 10s timeout: 5s retries: 10 EOF umask 022
- 启动:
bashcd /www/wwwroot/redmine docker compose up -d
MySQL 初始化大约需要几十秒。Redmine 随后自己做数据库迁移,首次大约 1 到 3 分钟。
- 查看状态。
redmine-db应为 healthy,redmine应为 Up,再打开浏览器:
bashcd /www/wwwroot/redmine docker compose ps
Ubuntu 24.04 实测:
textNAME IMAGE STATUS PORTS redmine docker.xuanyuan.run/library/redmine:6.0.10 Up 0.0.0.0:8080->3000/tcp redmine-db docker.xuanyuan.run/library/mysql:8.0-debian Up (healthy) 3306/tcp
日志里会有 Writing ... 和 Migrating to ...。末尾出现下面这一行,表示 Web 进程已经在听:
bashdocker compose logs -f redmine
text* Listening on tcp://0.0.0.0:3000
本机再探测一次。返回 HTTP 200 或 302,即可打开浏览器。日志里的 3000 是容器端口,浏览器打开 8080。
bashcurl -I http://127.0.0.1:8080
日志里可能出现 Your Gemfile lists the gem puma ... more than once,或 jQuery 资源的 WARN。这是官方镜像里的提示,不影响登录。
| 参数 | 作用 |
|---|---|
8080:3000 | 宿主机 8080 → 容器 3000 |
REDMINE_DB_MYSQL | 数据库主机名,写服务名 db |
REDMINE_DB_PASSWORD | 与 MYSQL_PASSWORD 相同,在 db_password.txt |
REDMINE_SECRET_KEY_BASE | 会话密钥,在 secret_key.txt |
MYSQL_ROOT_PASSWORD | 在 db_root_password.txt,健康检查使用同一值 |
./files | 附件 |
./mysql | 数据库文件 |
浏览器首次登录
容器为 Up 之后,在浏览器打开:
texthttp://服务器IP:8080
把「服务器 IP」换成这台机器的地址。

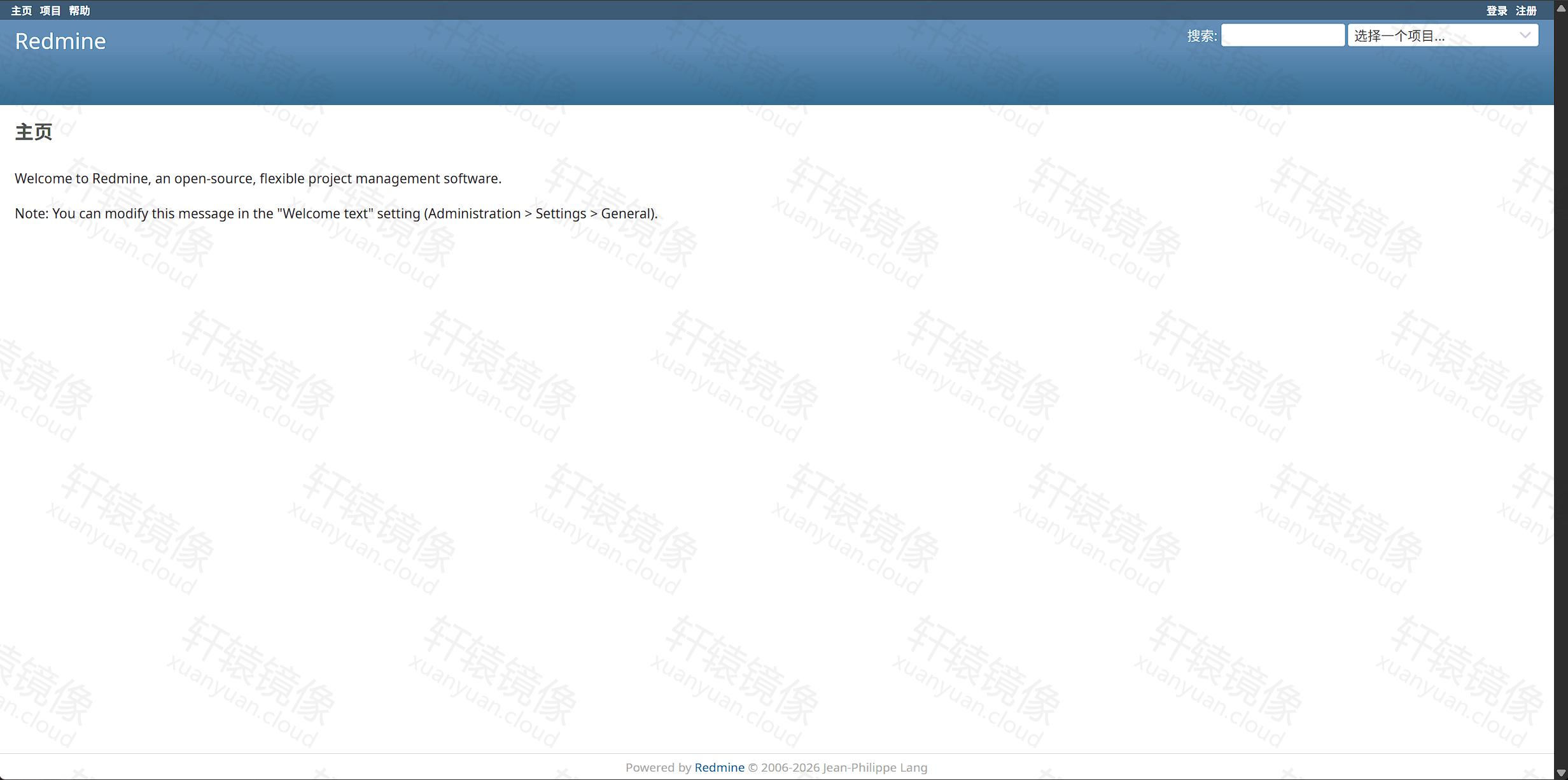

- 打开首页。导航是中文,欢迎语仍是英文:
Welcome to Redmine, an open-source, flexible project management software.右上角有「登录」和「注册」。

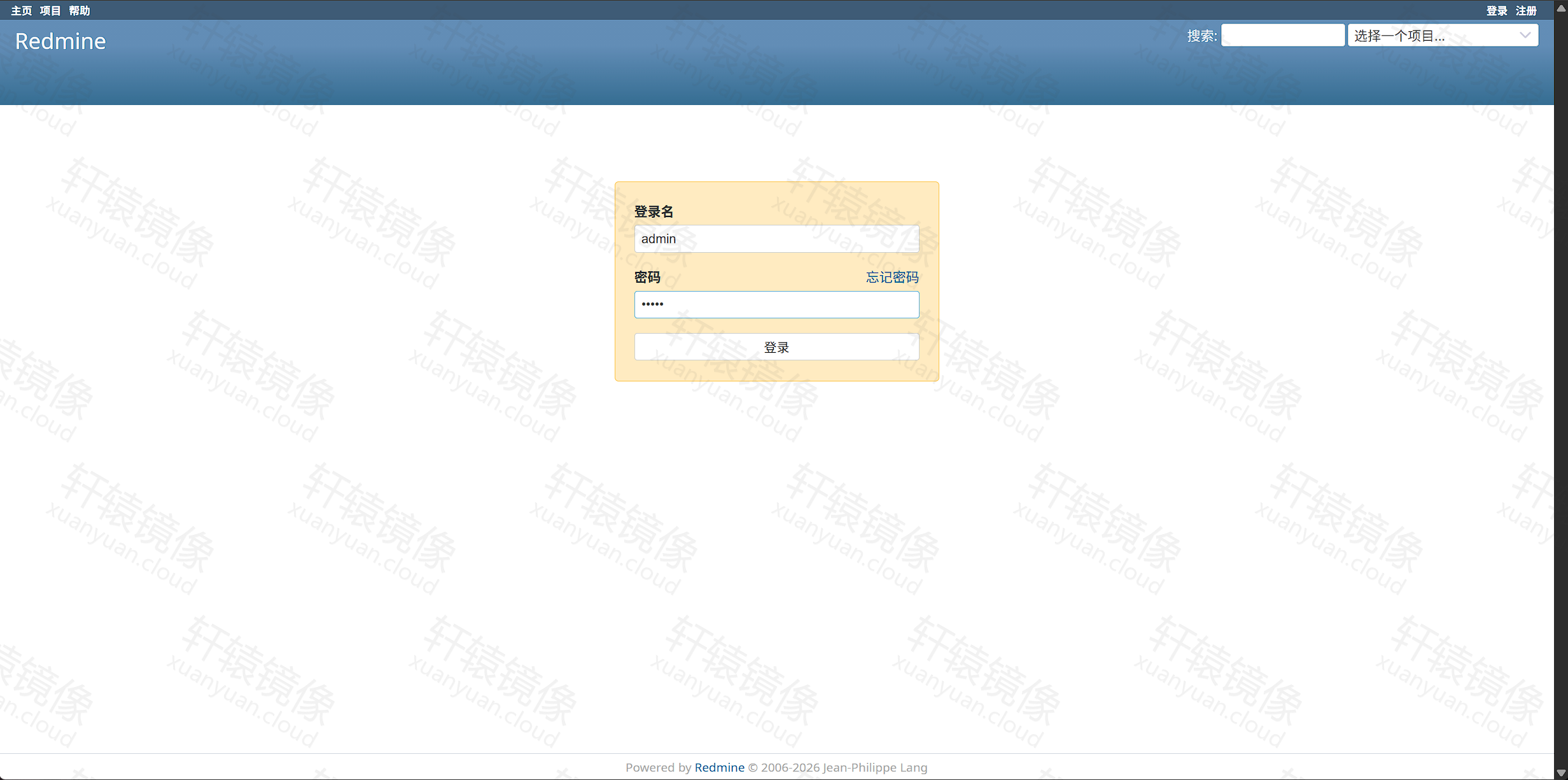

- 点击「登录」。登录名填
admin,密码填admin,再点击「登录」。这组账号只用于第一次进入。

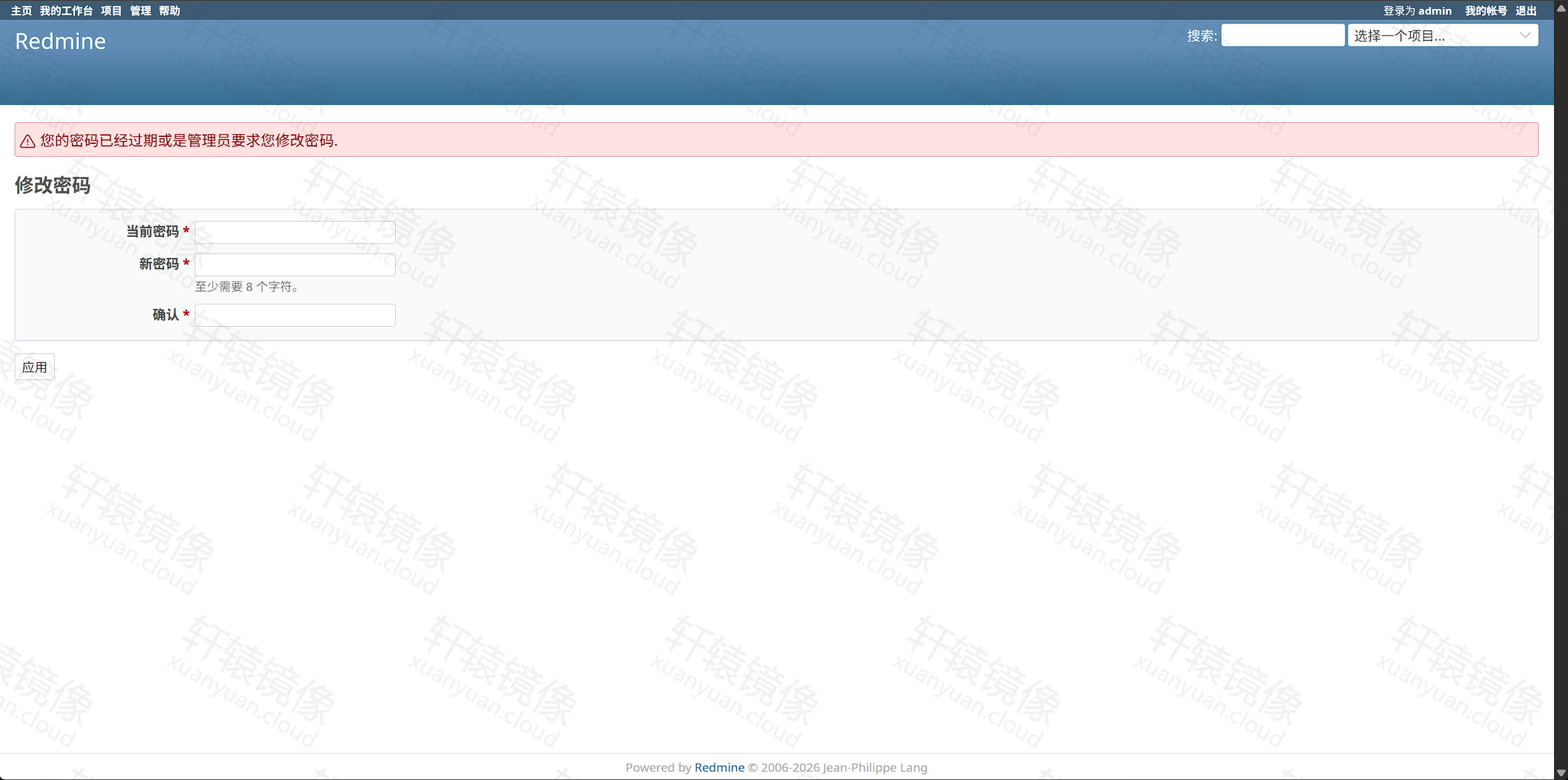

- 登录后进入「修改密码」。页顶红字是「您的密码已经过期或是管理员要求您修改密码。」当前密码填
admin。新密码旁的提示是「至少需要 8 个字符。」填写「新密码」和「确认」后,点击「应用」。

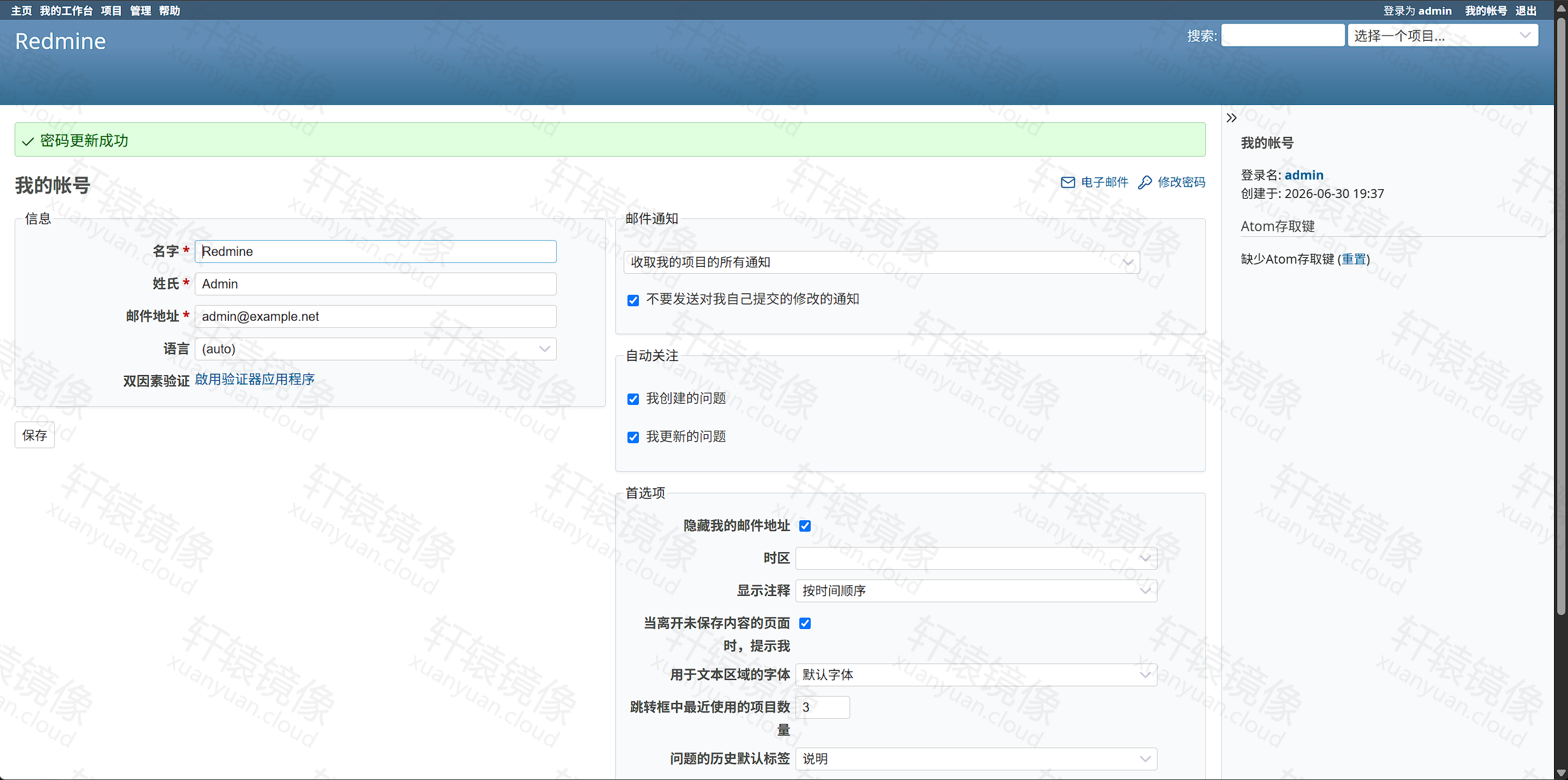

- 改密成功后进入「我的帐号」,绿字是「密码更新成功」。右侧登录名是
admin。「语言」这时还是「(auto)」,可以改成简体中文,再点击「保存」。

载入默认设置并新建项目

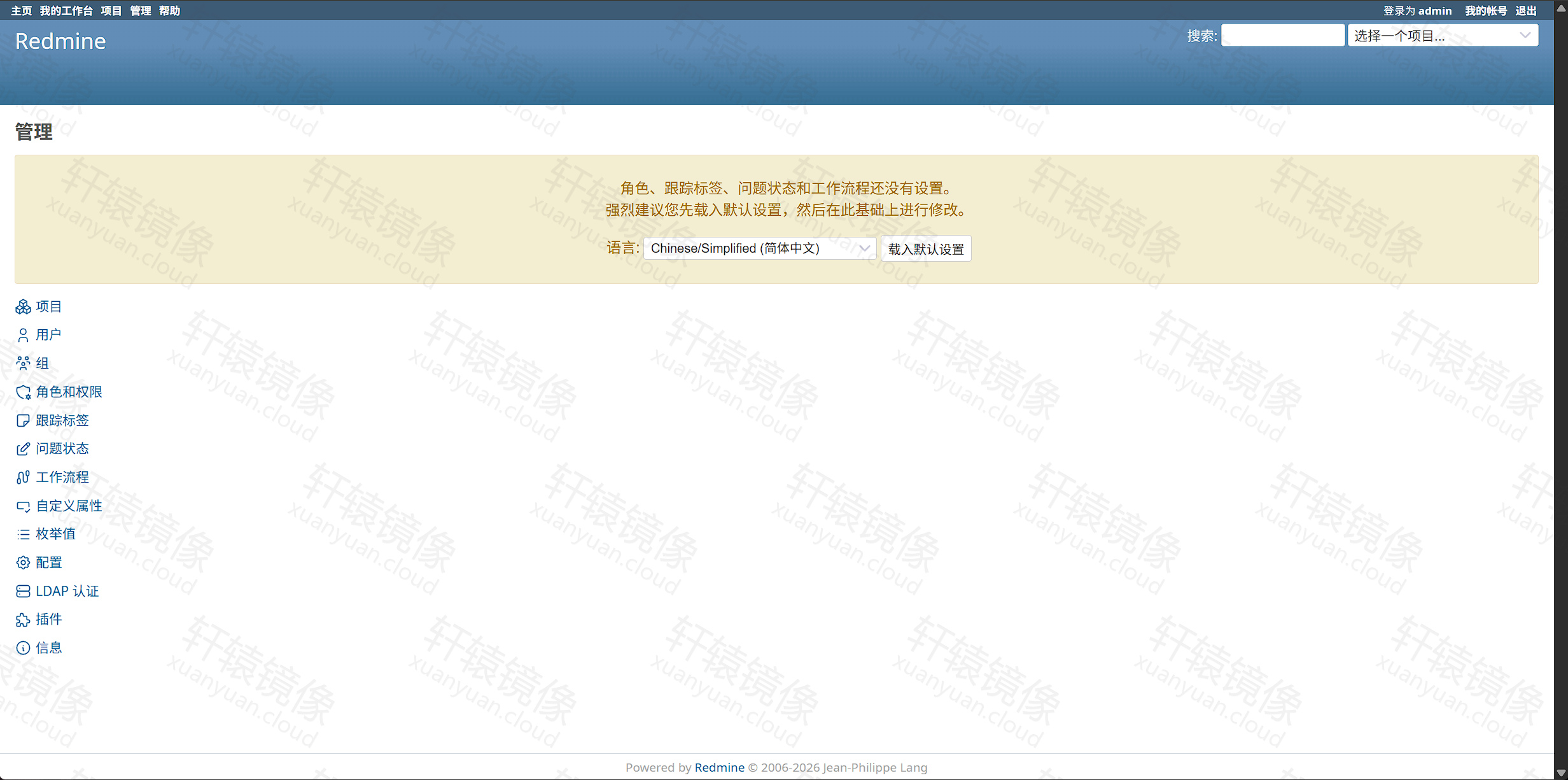

- 打开「管理」。黄底提示是:「角色、跟踪标签、问题状态和工作流程还没有设置。」把语言选成「Chinese/Simplified (简体中文)」,再点击「载入默认设置」。

这一步会写入预设的角色、跟踪标签、问题状态和工作流。

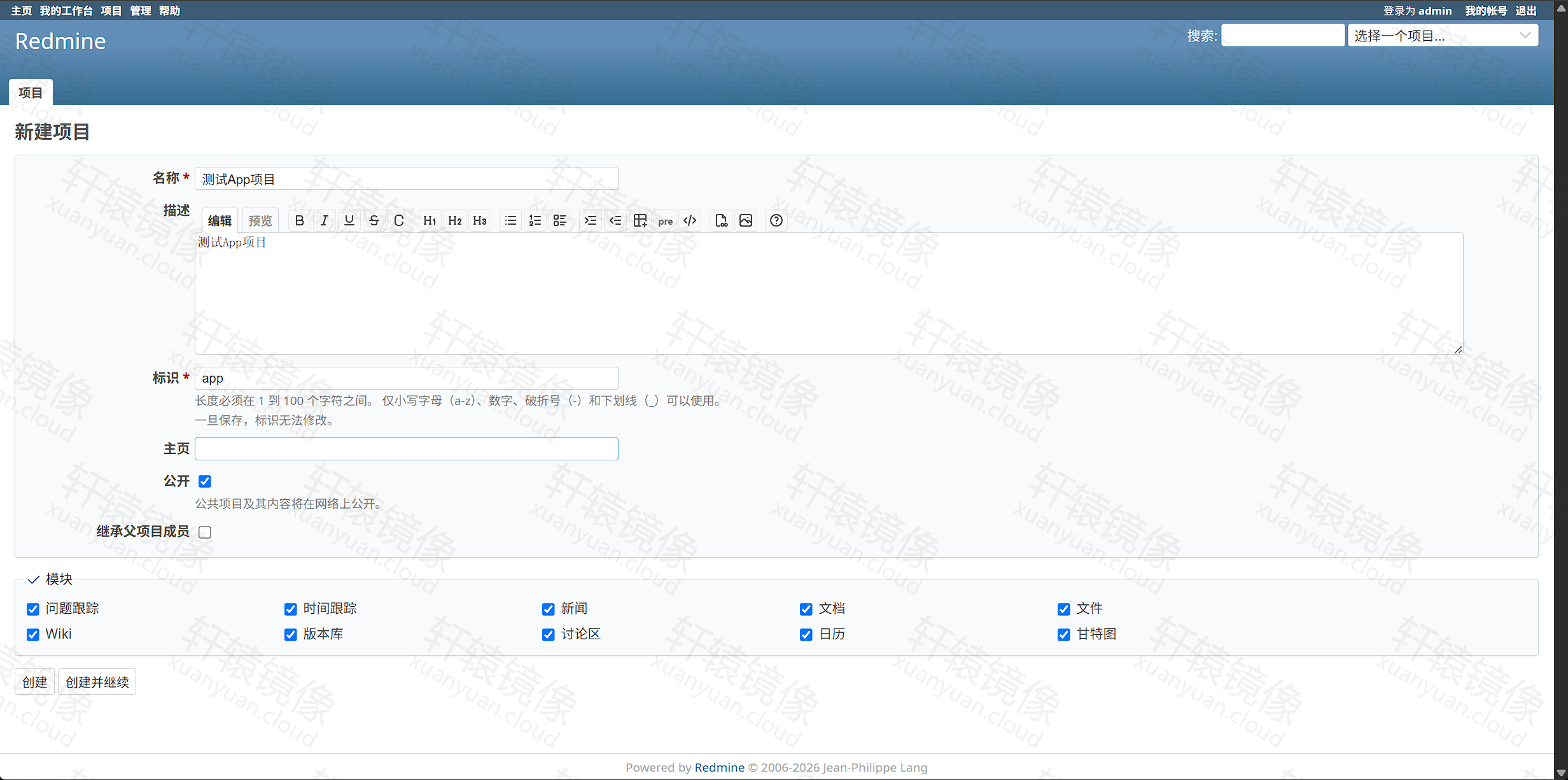

- 打开「新建项目」。名称填
测试App项目,标识填app。标识的说明是:仅小写字母、数字、破折号和下划线,一旦保存无法修改。截图里勾选了「公开」,旁边的说明是「公共项目及其内容将在网络上公开。」不对公网开放时,不要勾选。模块按需要保留,然后点击「创建」。

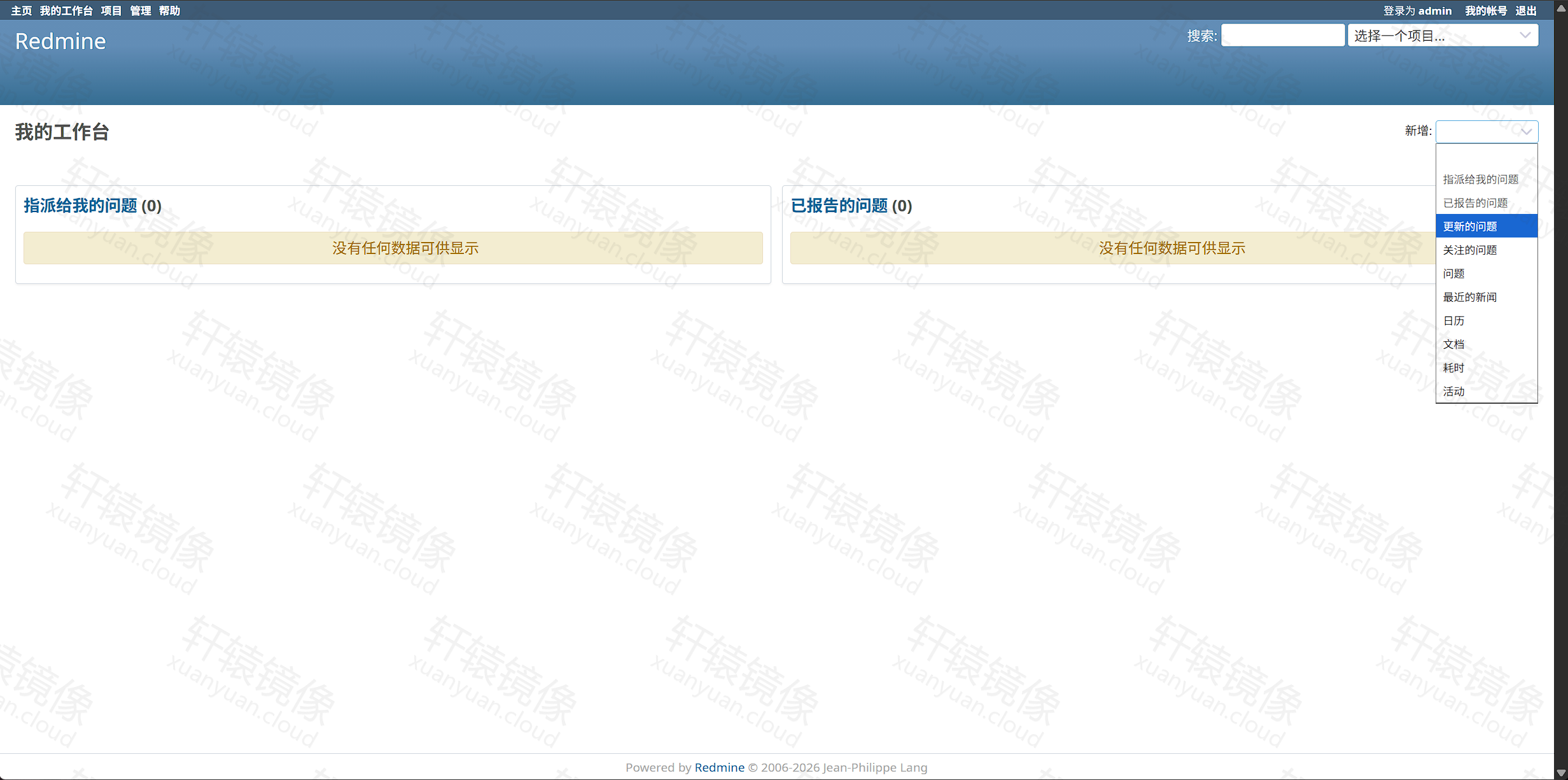

- 打开「我的工作台」。这时「指派给我的问题」和「已报告的问题」都是 0,框内写着「没有任何数据可供显示」。右侧「新增:」可以再加区块,例如「更新的问题」「日历」「活动」。

安全说明
- 初始密码
admin只用于第一次登录。页面会强制进入「修改密码」。对公网开放之前,先完成改密。 - 数据库密码和会话密钥在
/www/wwwroot/redmine的三个文本文件以及compose.yaml里。不要把它们贴到聊天或工单中。 - 「新建项目」时,不对公网开放就不要勾选「公开」。
- 公网访问时,用 Nginx 或 Caddy 反代到
127.0.0.1:8080,并加上 HTTPS。在「管理」→「配置」→「一般」里把主机名设成你的域名。
常见问题
Q1:启动时报 3000 端口已被占用怎么办?
把宿主机端口写成 3000:3000 时,可能看到 failed to bind host port 0.0.0.0:3000/tcp: address already in use。这表示宿主机的 3000 端口已经有程序在听。本文命令使用宿主机 8080,容器内仍是 3000。
若 8080 也被占用,只改冒号左边,例如 "18080:3000",浏览器改为 http://服务器IP:18080,再执行 docker compose up -d。
bashsudo ss -tlnp | grep -E ':8080|:3000'
Q2:浏览器打不开,或出现 502?
数据库可能还没就绪。先看 redmine-db 是否为 healthy:
bashcd /www/wwwroot/redmine docker compose ps docker compose logs --tail 80 db
healthy 之后,Redmine 会继续迁移。首次大约 1 到 3 分钟。再用 docker compose logs -f redmine 看是否已经出现 Listening on tcp://0.0.0.0:3000。
Q3:admin / admin 无法登录?
新的 mysql/ 目录应可以使用这组初始密码。若目录来自旧部署,密码可能已经改过。清空数据会丢掉全部项目和工单。确认可以重来之后,再删除目录并重新启动:
bashcd /www/wwwroot/redmine docker compose down rm -rf files mysql mkdir -p files mysql docker compose up -d
不要在 mysql/ 仍有旧数据时重写 compose.yaml,否则数据库密码对不上。
Q4:数据存在哪里?
| 路径 | 内容 |
|---|---|
/www/wwwroot/redmine/files/ | 附件 |
/www/wwwroot/redmine/mysql/ | MySQL 数据文件 |
/www/wwwroot/redmine/db_password.txt | 业务库密码 |
/www/wwwroot/redmine/db_root_password.txt | root 密码 |
/www/wwwroot/redmine/secret_key.txt | 会话密钥 |
升级时不要删除 files/ 和 mysql/。
Q5:如何升级?
先保留 files/、mysql/ 和三个密码文件。本文命令使用 6.0.10。要换更新的具体版本时,把 compose.yaml 里的 Redmine 标签改成那个版本,然后执行:
bashcd /www/wwwroot/redmine docker compose pull docker compose up -d
不要把标签改成 6.0 或 latest。数据库目录保持不动。
Q6:如何把界面改成中文?
在「我的帐号」里把「语言」改成简体中文,点击「保存」。截图里的「语言」还是「(auto)」。全站默认语言在「管理」→「配置」→「一般」里设置。
Q7:日志里的 Gemfile 或 jQuery 警告要处理吗?
不用。puma 被列出多次,以及 Unable to resolve ... jquery,是官方镜像里的提示。页面能登录就可以先放过。
Q8:如何停止与卸载?
确认不再需要项目数据之前,不要删除 files/ 和 mysql/。
bashcd /www/wwwroot/redmine docker compose down
站点不再需要时,再删除整个目录。密码文件里也有数据库密码。
bashrm -rf /www/wwwroot/redmine
Q9:可以改用已经装好的 MySQL 吗?
可以。去掉 Compose 里的 db 服务,把 REDMINE_DB_MYSQL 改成那台 MySQL 的地址,并保证库 redmine、用户和密码已经建好,且与 REDMINE_DB_PASSWORD 一致。容器访问宿主机上的数据库时,地址不一定是 127.0.0.1。
Q10:和 Docker Hub 上的镜像是什么关系?
本文使用的 library/redmine:6.0.10 与 Docker Hub 上的同名标签是同一份镜像,通过轩辕镜像加速拉取。数据库参数见 Docker Hub · redmine。
命令速查
bashdocker pull docker.xuanyuan.run/library/redmine:6.0.10 docker pull docker.xuanyuan.run/library/mysql:8.0-debian cd /www/wwwroot/redmine docker compose up -d docker compose ps docker compose logs -f redmine curl -I http://127.0.0.1:8080 docker compose down
浏览器打开 http://服务器IP:8080。初始登录名 admin,初始密码 admin,登录后按页面要求修改。数据库密码在 db_password.txt。
